2014年底
,阿曼客戶從鄭州永大機械訂購了一套干粉砂漿成套設備

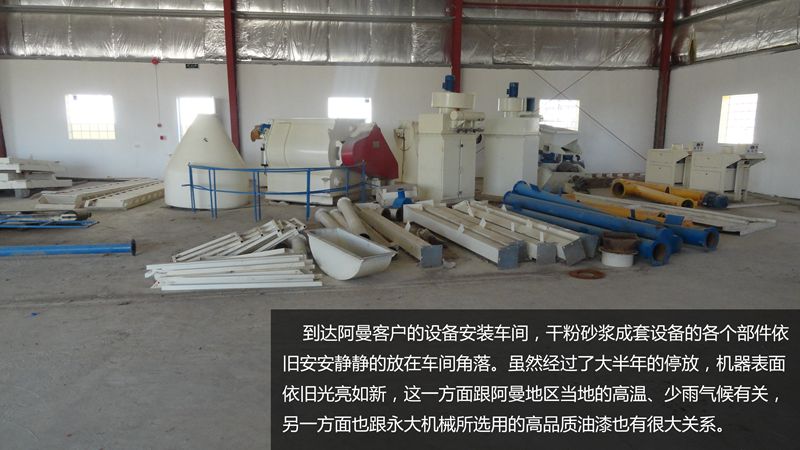

到達阿曼客戶的設備安裝車間,干粉砂漿成套設備的各個部件依舊安安靜靜的放在車間角落
。雖然經過了大半年的停放,機器表面依舊光亮如新,這一方面跟阿曼地區當?shù)氐母邷?div id="jpandex" class="focus-wrap mb20 cf">、少雨氣候有關

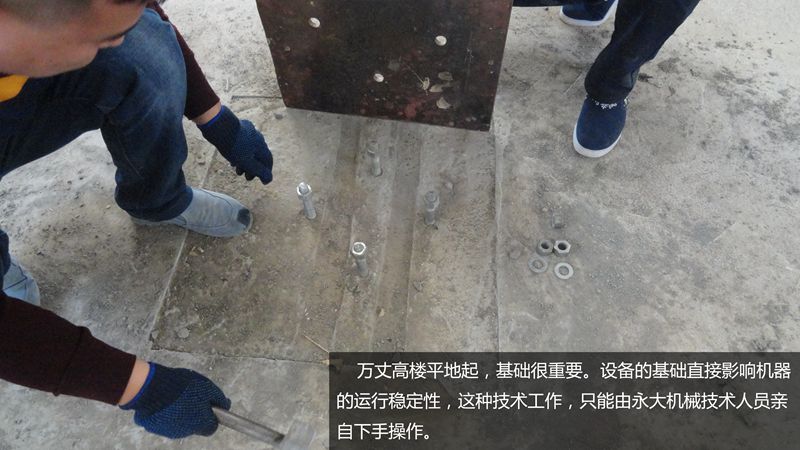

萬丈高樓平地起

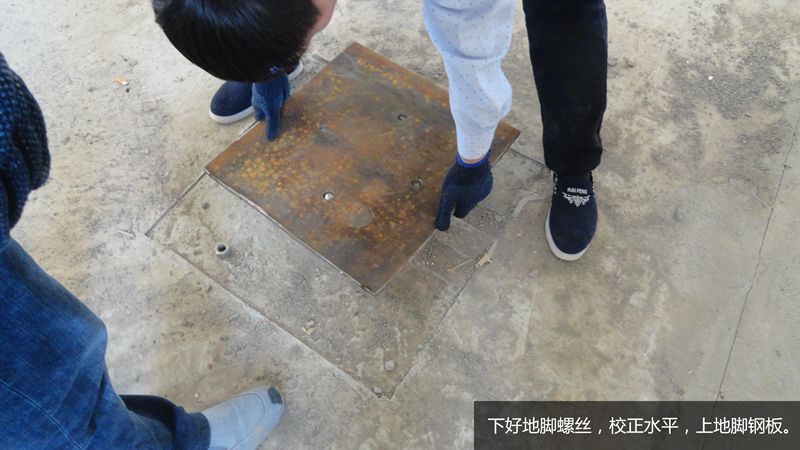

下好地腳螺絲

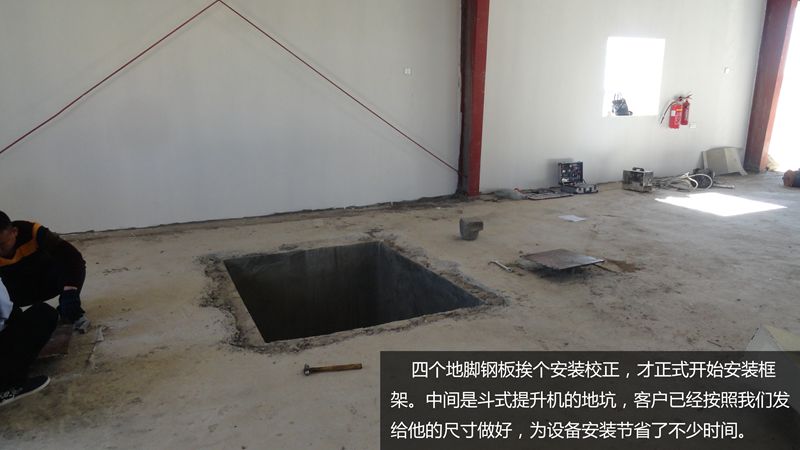

四個地腳鋼板挨個安裝校正

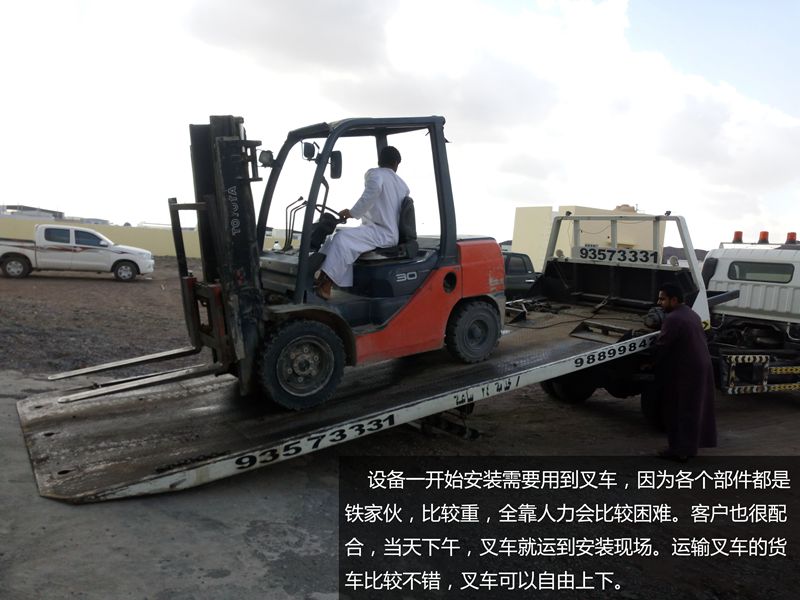

設備一開始安裝需要用到叉車,因為各個部件都是鐵家伙

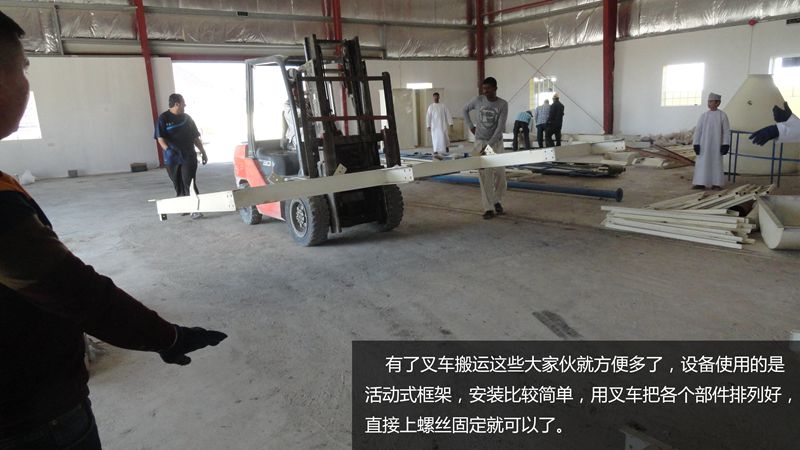

有了叉車搬運這些大家伙就方便多了,設備使用的是活動式框架

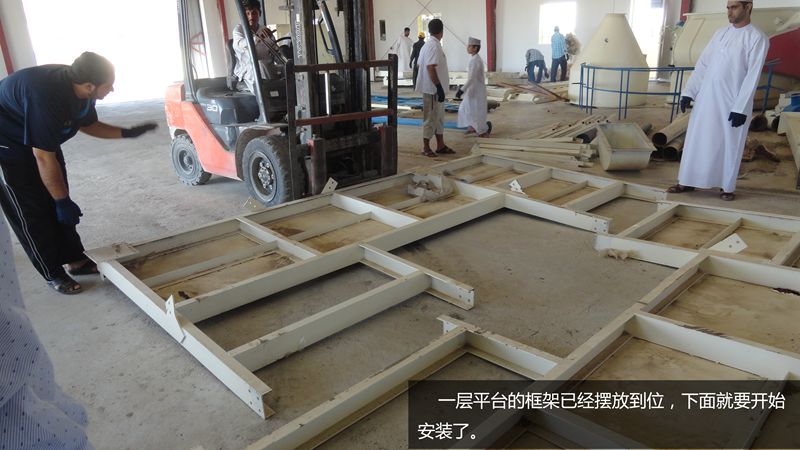

一層平臺的框架已經擺放到位

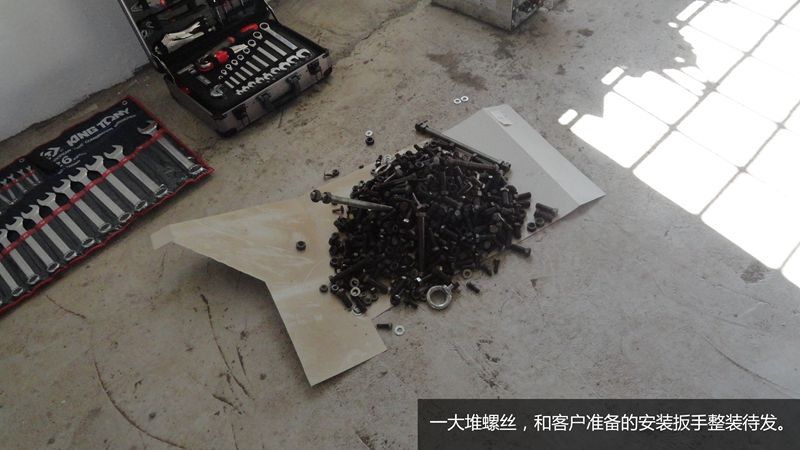

一大堆螺絲
,和客戶準備的安裝扳手整裝待發。

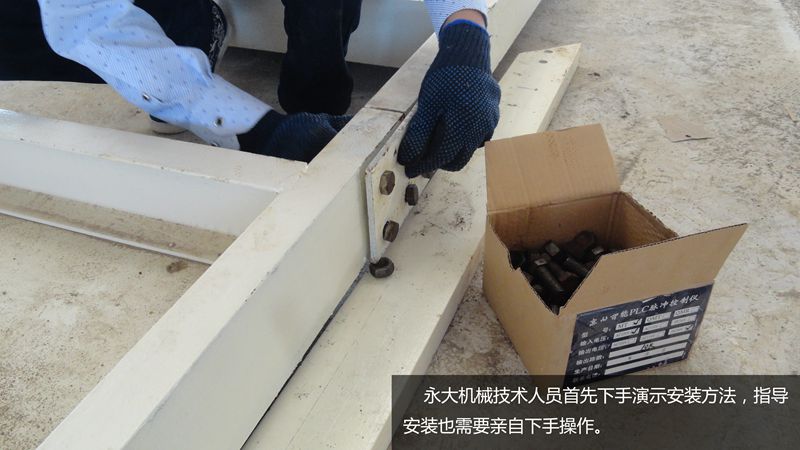

永大機械技術人員首先下手演示安裝方法,指導安裝也需要親自下手操作
關鍵部位還需要兩位技術人員共同協作完成

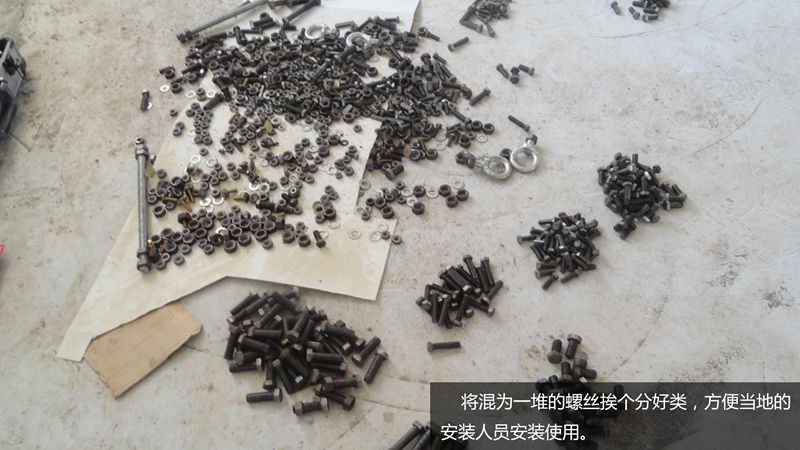

將混為一堆的螺絲挨個分好類,方便當?shù)氐陌惭b人員安裝使用

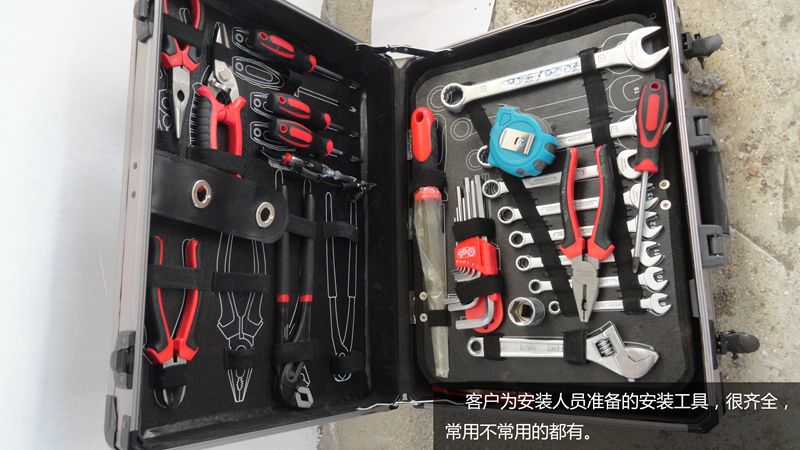

客戶為安裝人員準備的安裝工具

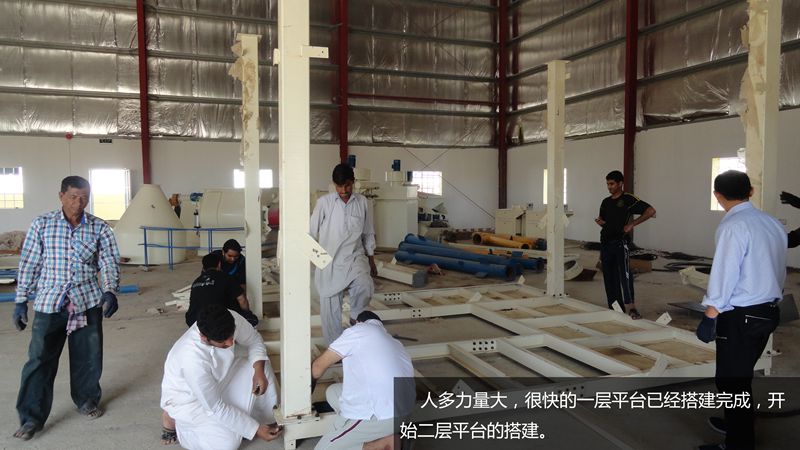

人多力量大

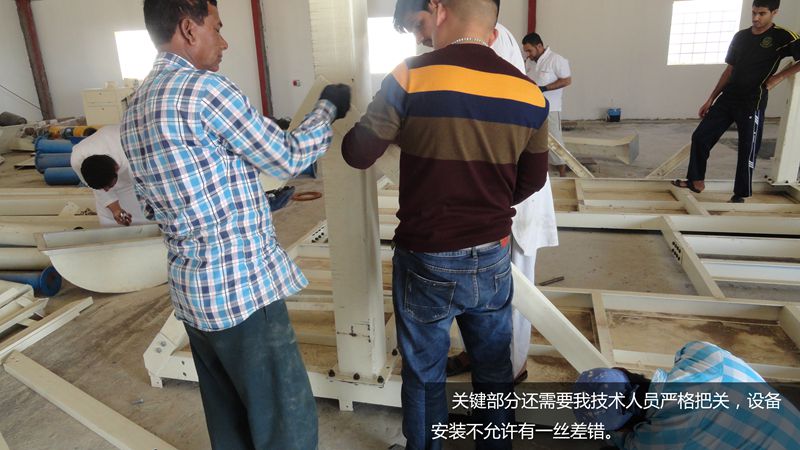

關鍵部分還需要我技術人員嚴格把關

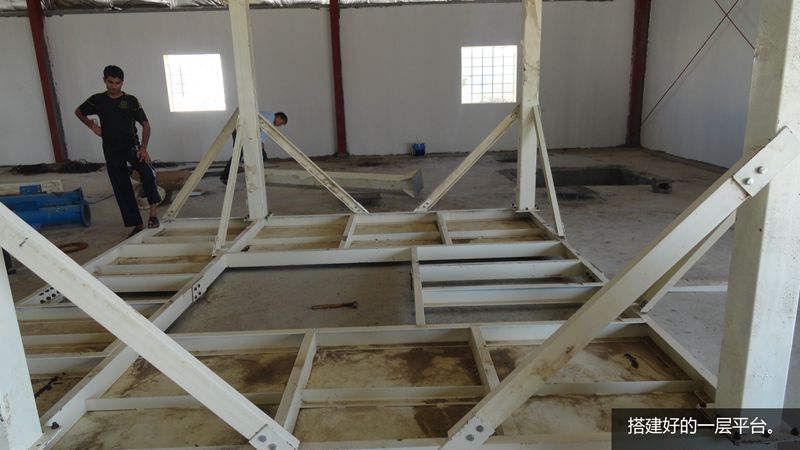

搭建好的一層平臺

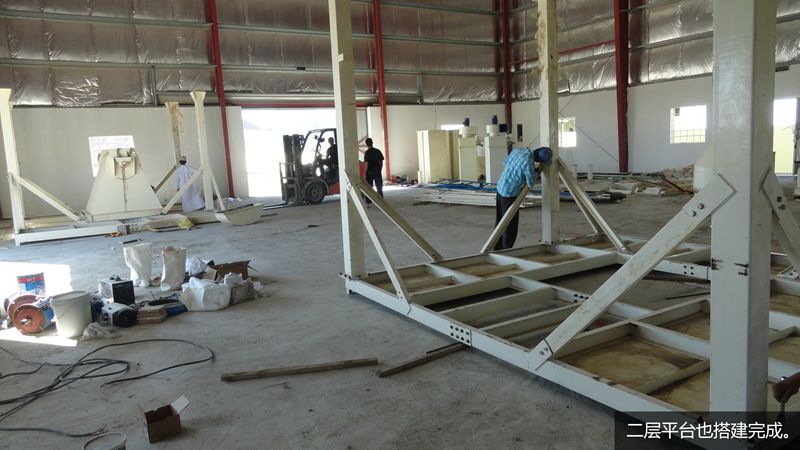

二層平臺也搭建完成

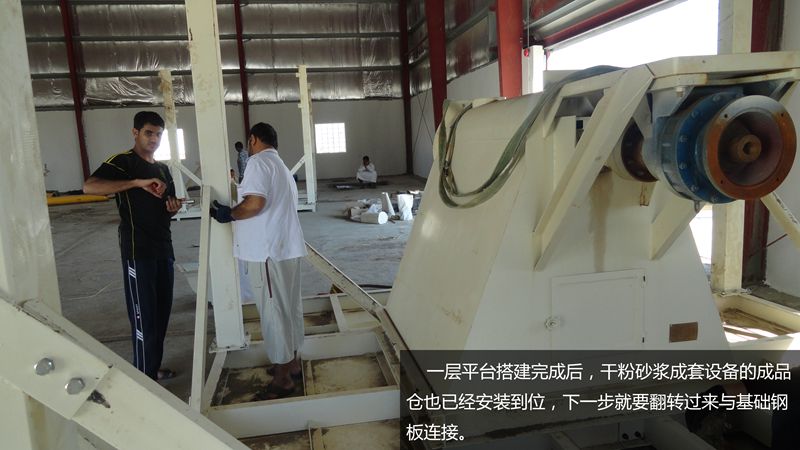

一層平臺搭建完成后,干粉砂漿成套設備的成品倉也已經安裝到位

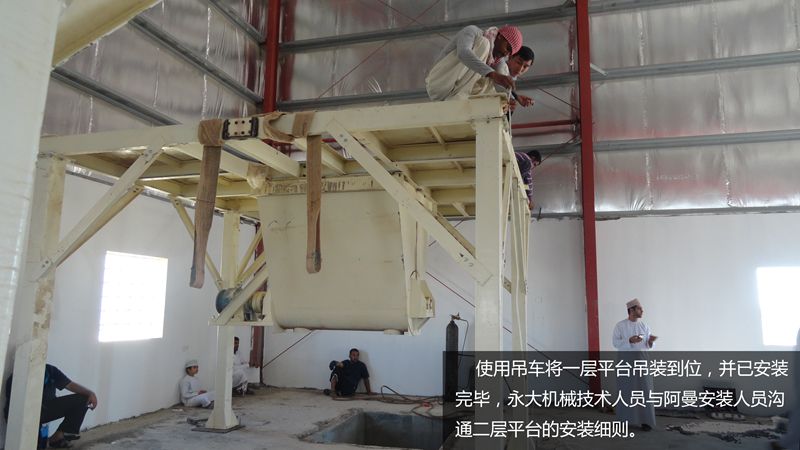

使用吊車將一層平臺吊裝到位,并已安裝完畢
利用吊車翻轉二層平臺。

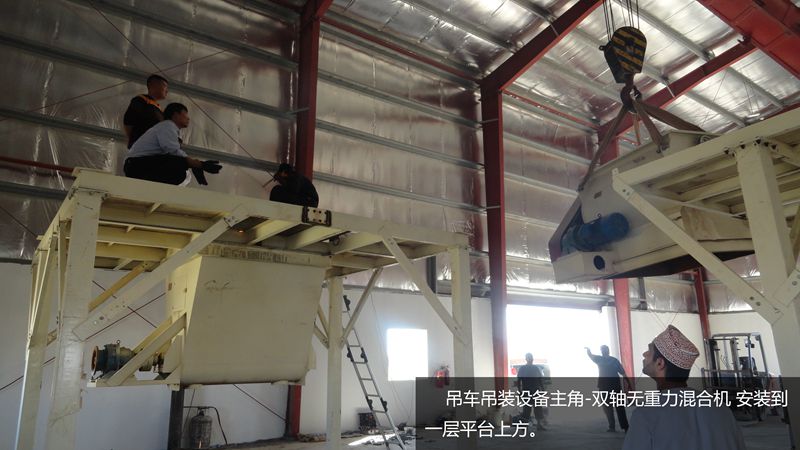

吊車吊裝設備主角-雙軸無重力混合機 安裝到一層平臺上方

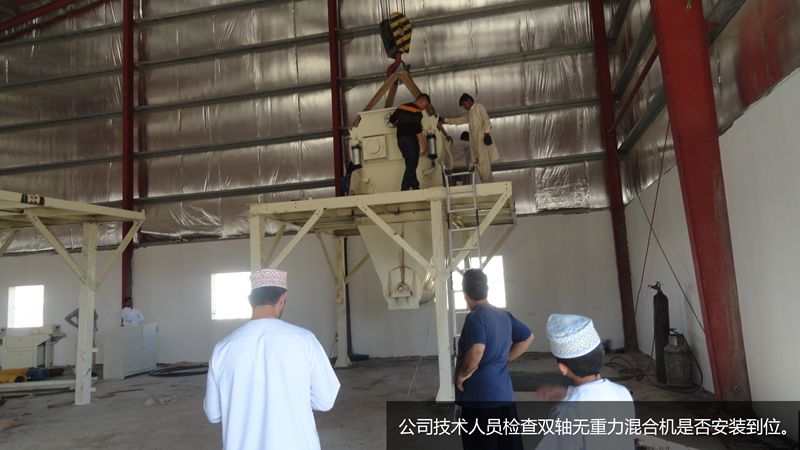

公司技術人員檢查雙軸無重力混合機是否安裝到位

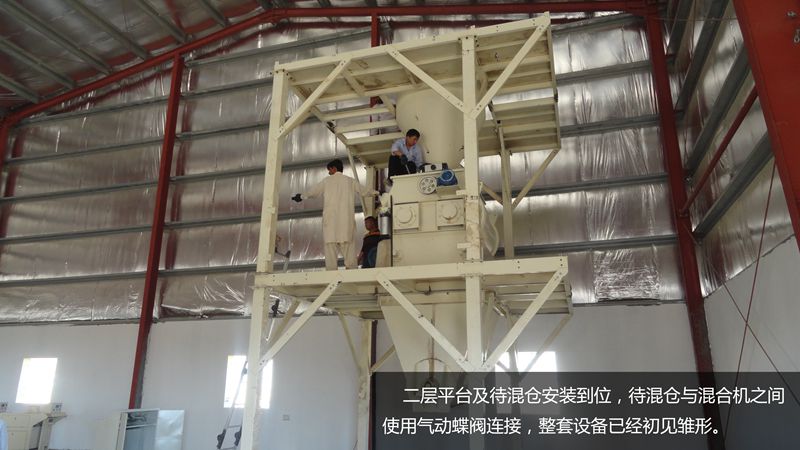

二層平臺及待混倉安裝到位,待混倉與混合機之間使用氣動蝶閥連接

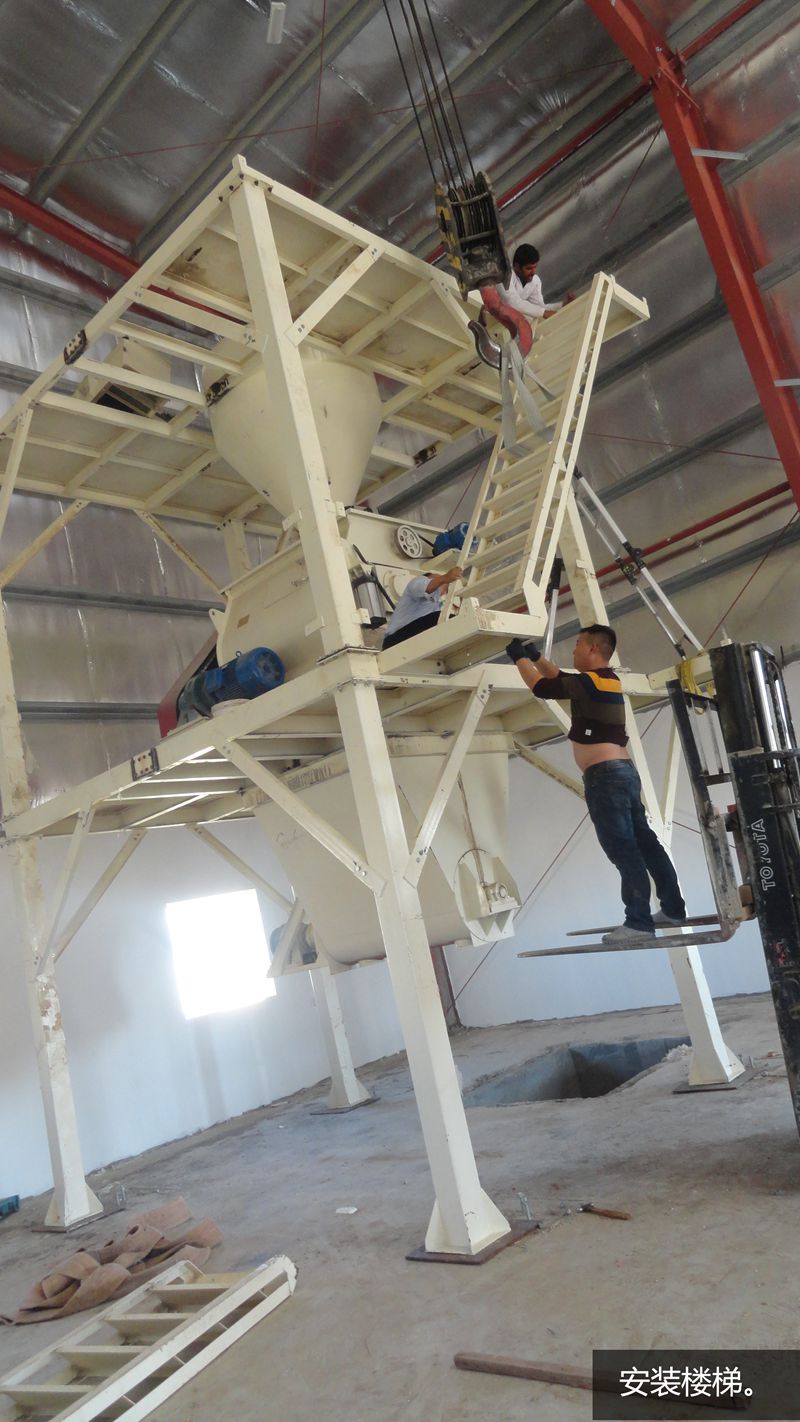

安裝樓梯

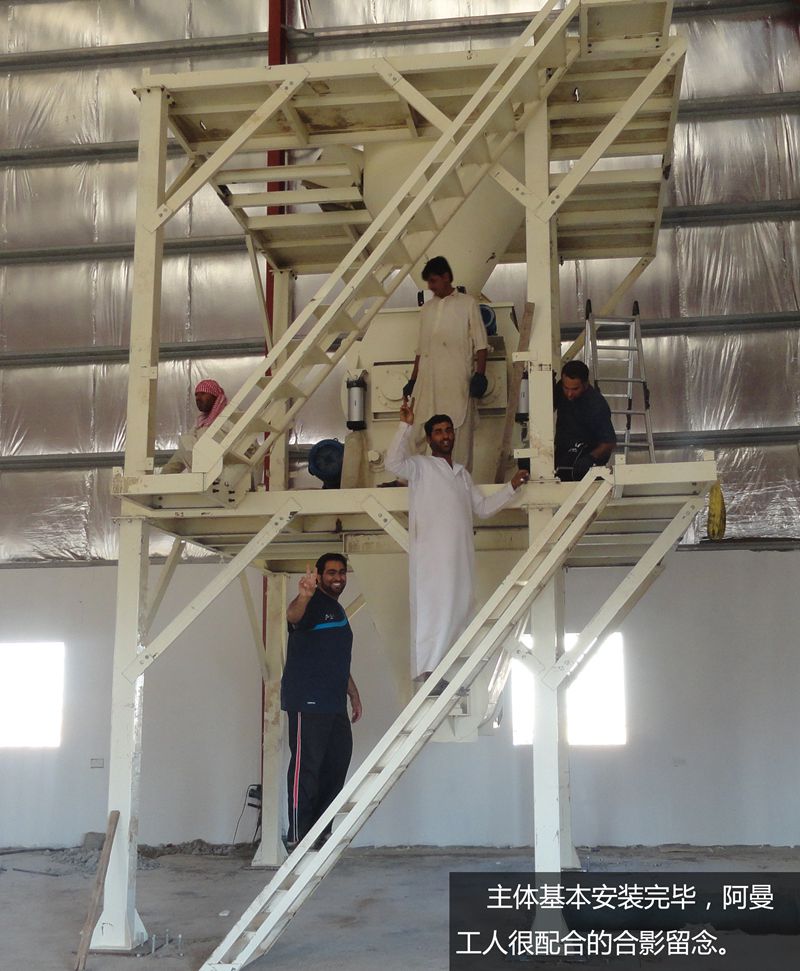

主體基本安裝完畢,阿曼工人很配合的合影留念

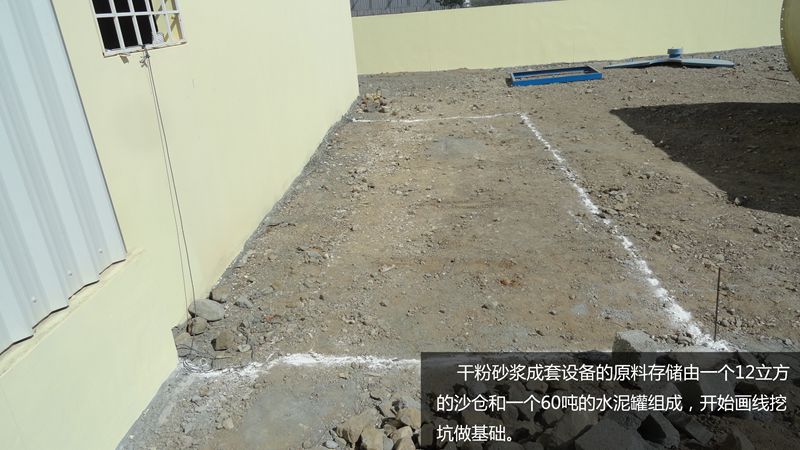

干粉砂漿成套設備的原料存儲由一個12立方的沙倉和一個60噸的水泥罐組成

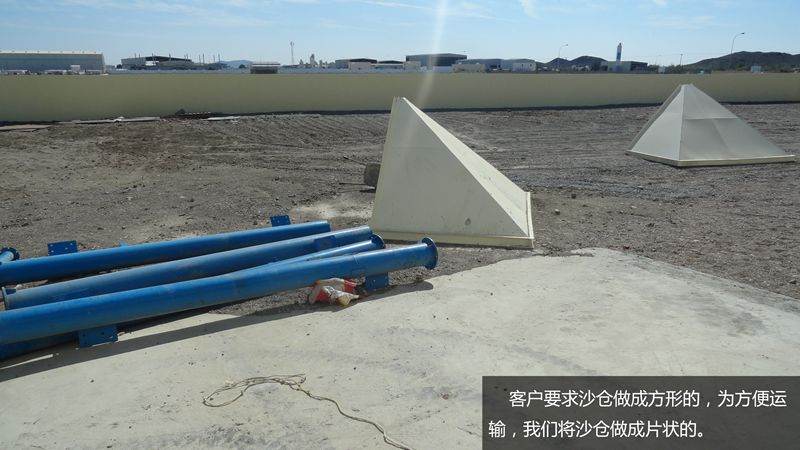

客戶要求沙倉做成方形的

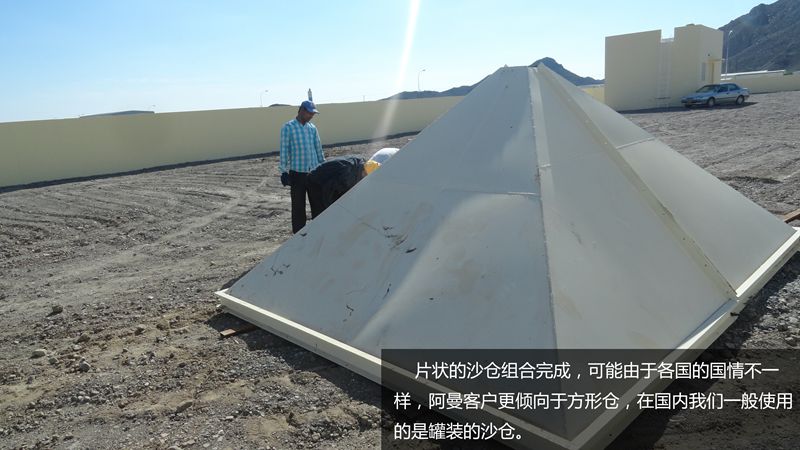

片狀的沙倉組合完成

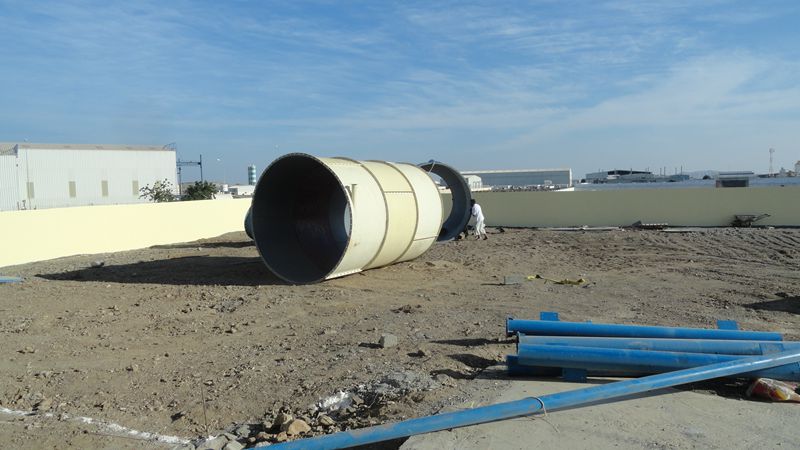

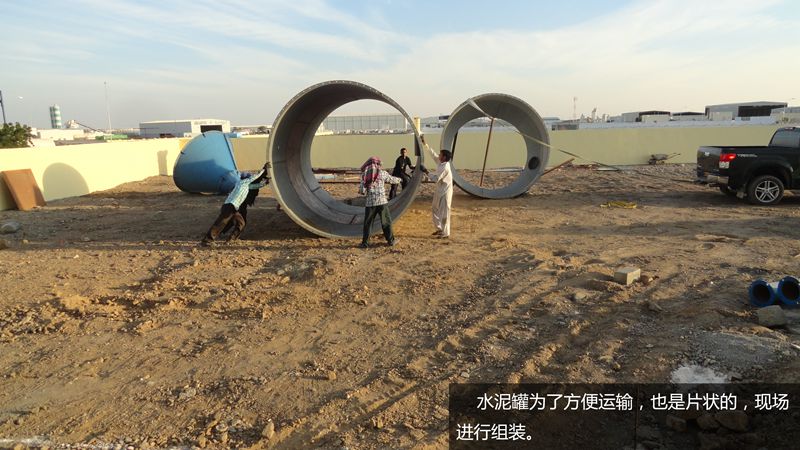

水泥罐為了方便運輸

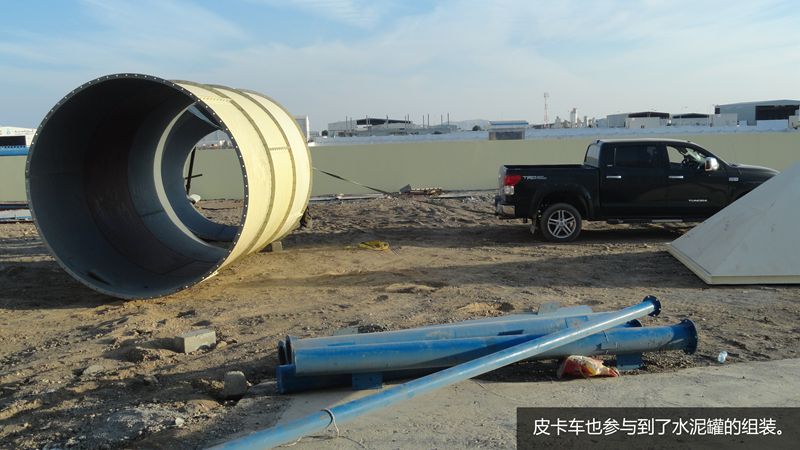

皮卡車也參與到了水泥罐的組裝

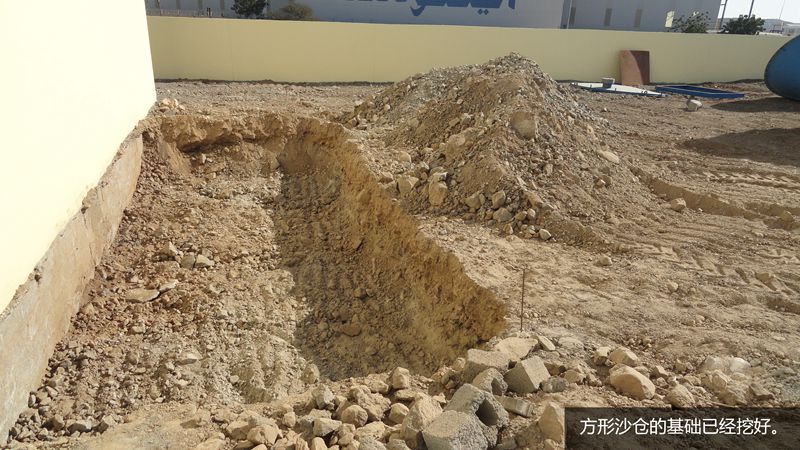

方形沙倉的基礎已經挖好。

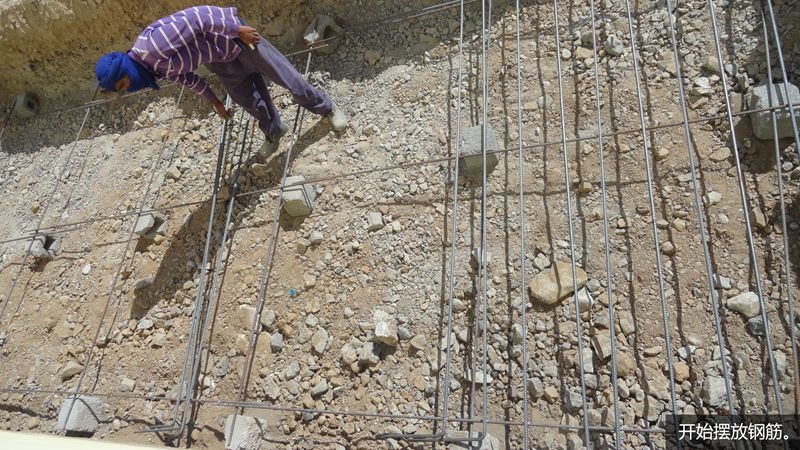

開始擺放鋼筋

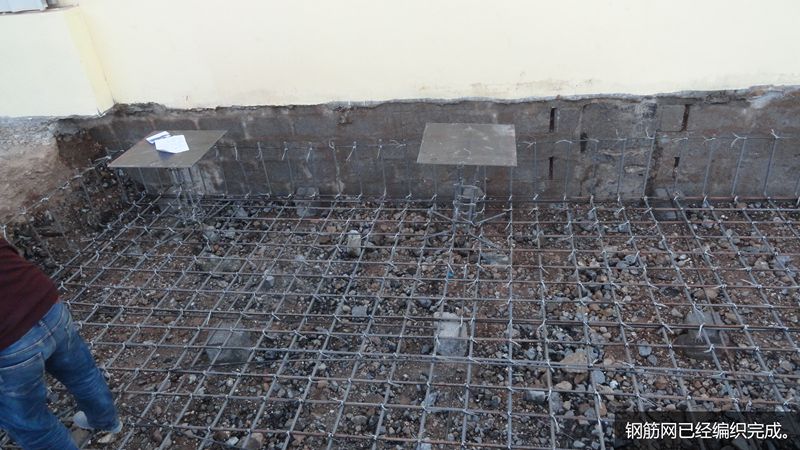

鋼筋網已經編織完成

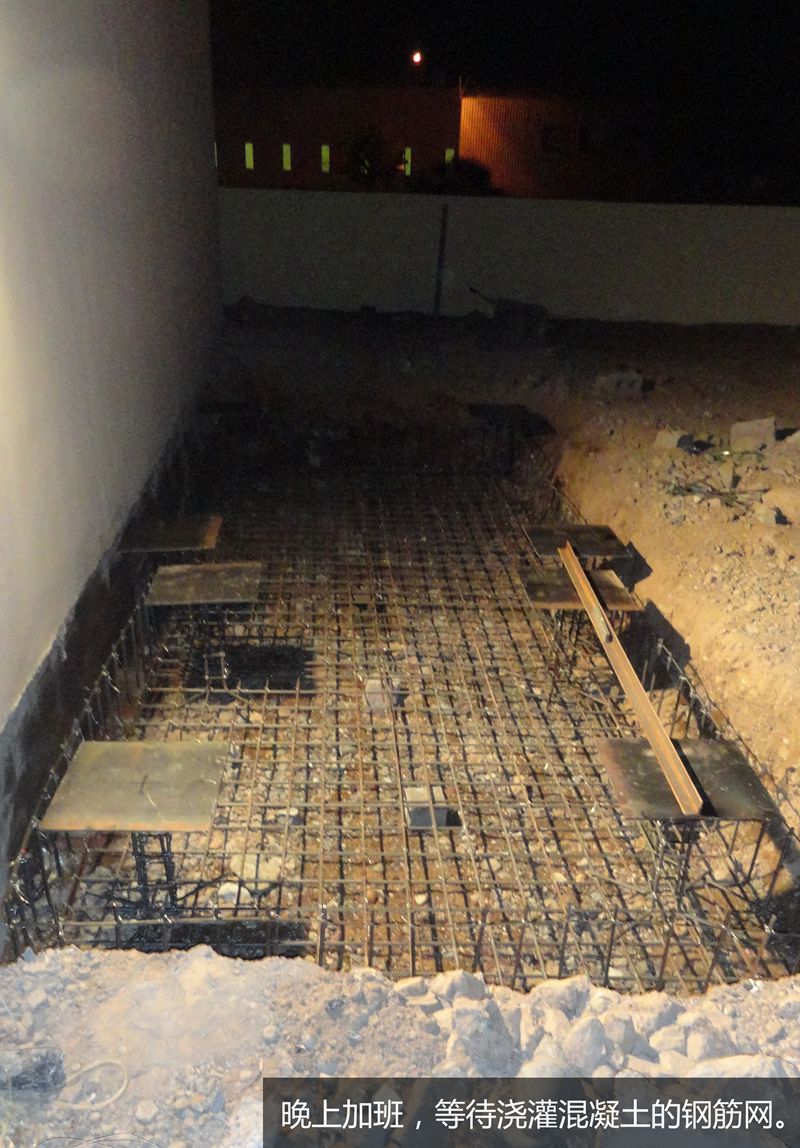

晚上加班,等待澆灌混凝土的鋼筋網
澆灌完混凝土已經到了當?shù)赝砩?0點多了

開始安裝斗式提升機

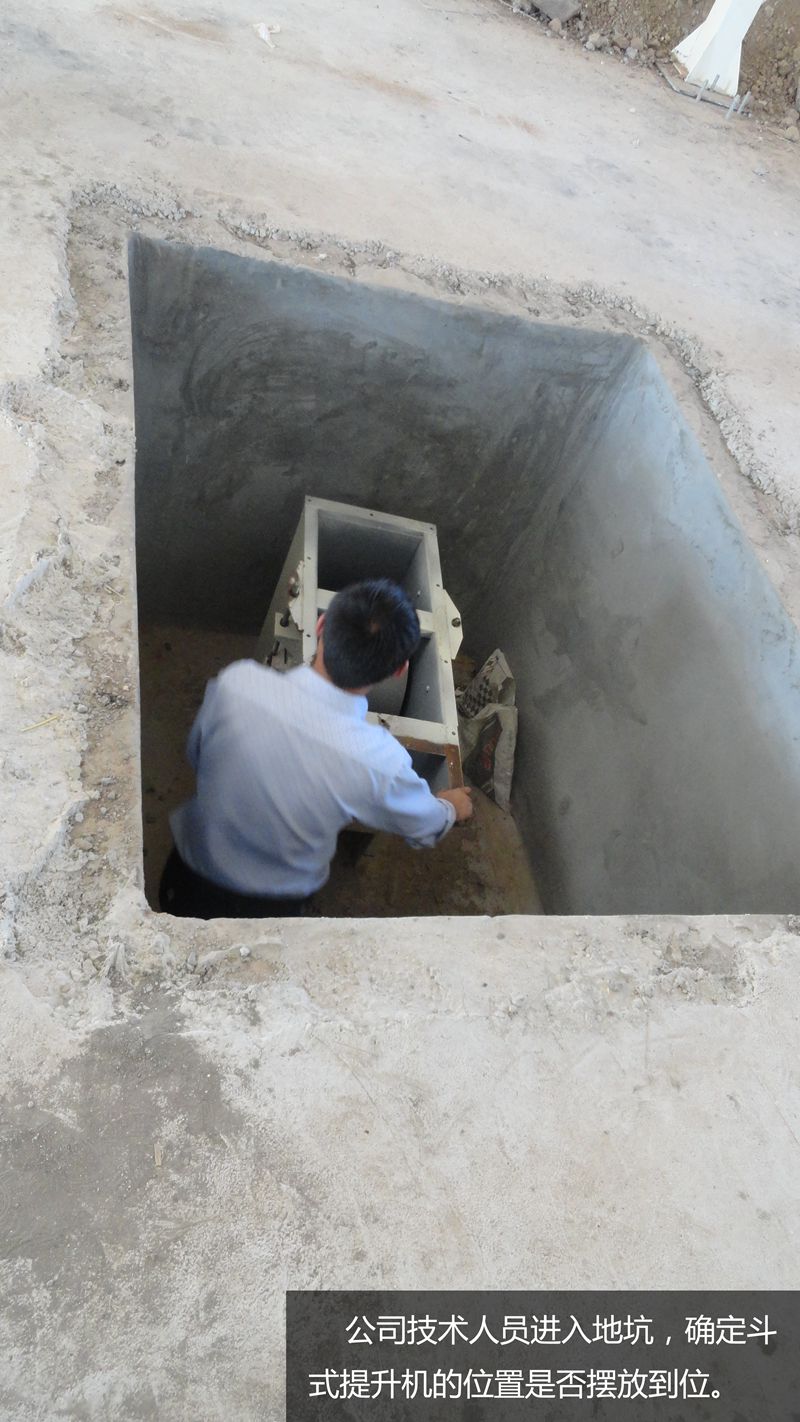

公司技術人員進入地坑

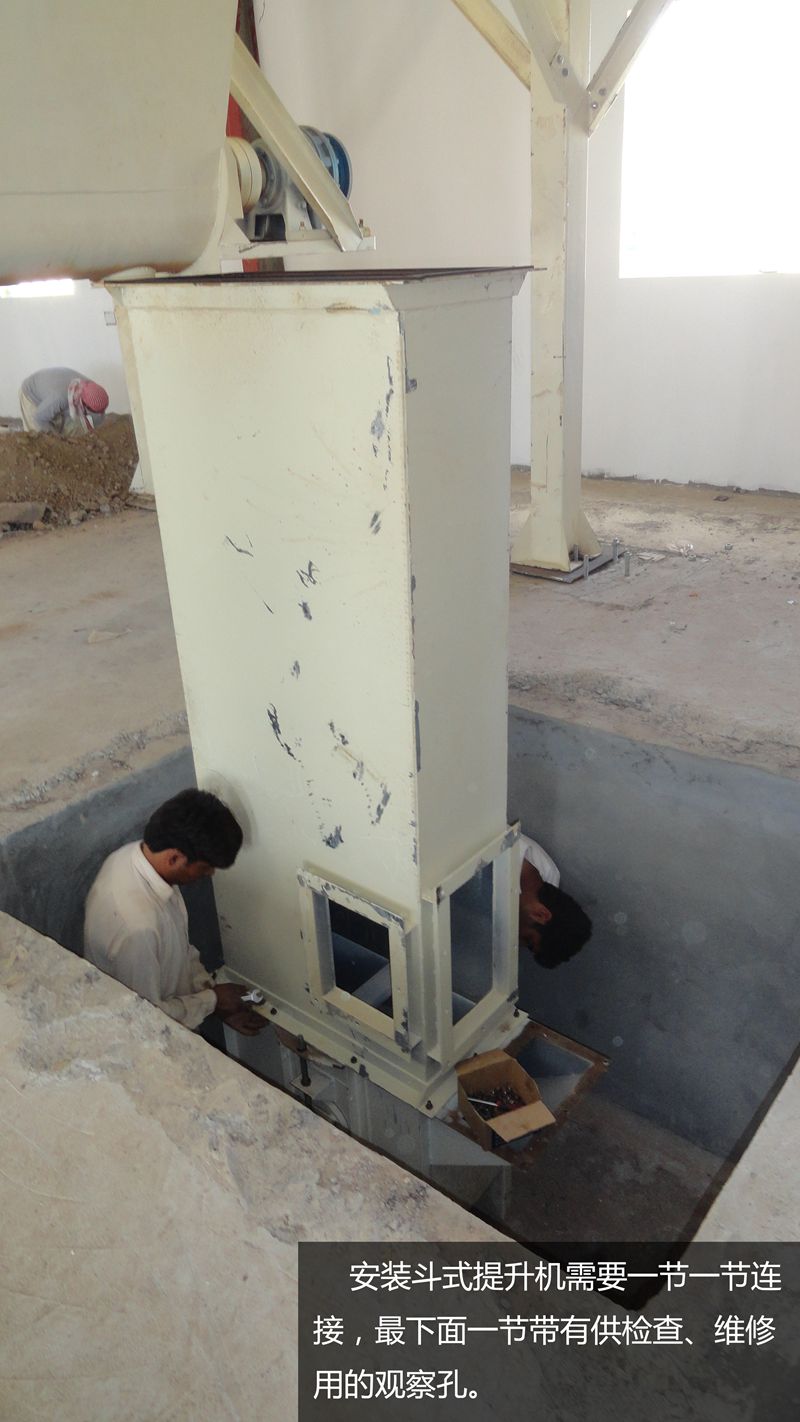

安裝斗式提升機需要一節一節連接,最下面一節帶有供檢查

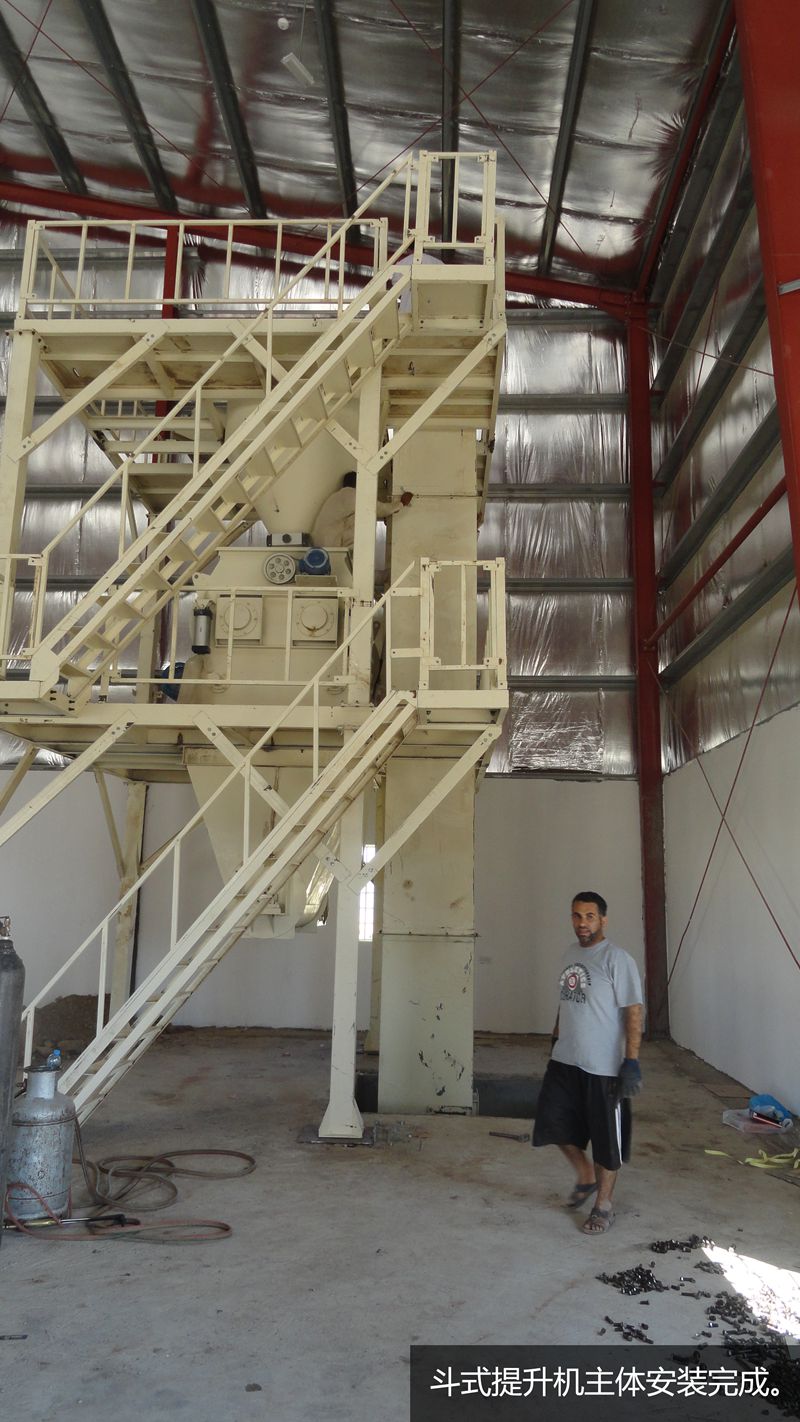

斗式提升機主體安裝完成

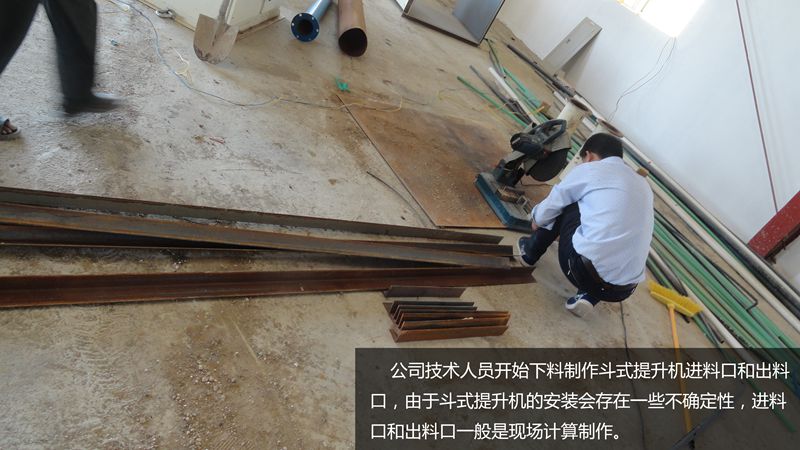

公司技術人員開始下料制作斗式提升機進料口和出料口
阿曼當?shù)卦谶M行金屬切割焊接的時候一般佩戴這種防護眼鏡

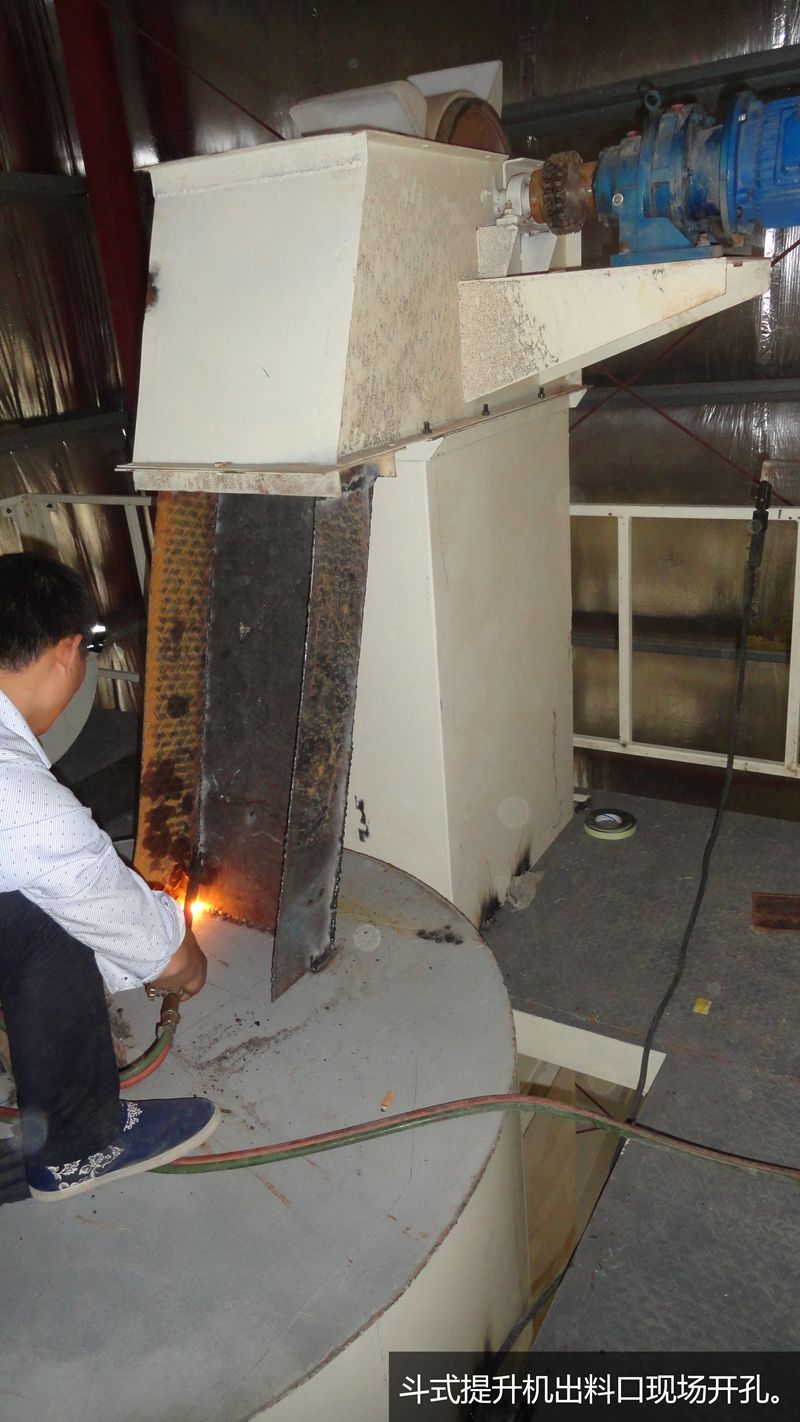

斗式提升機出料口現場開孔

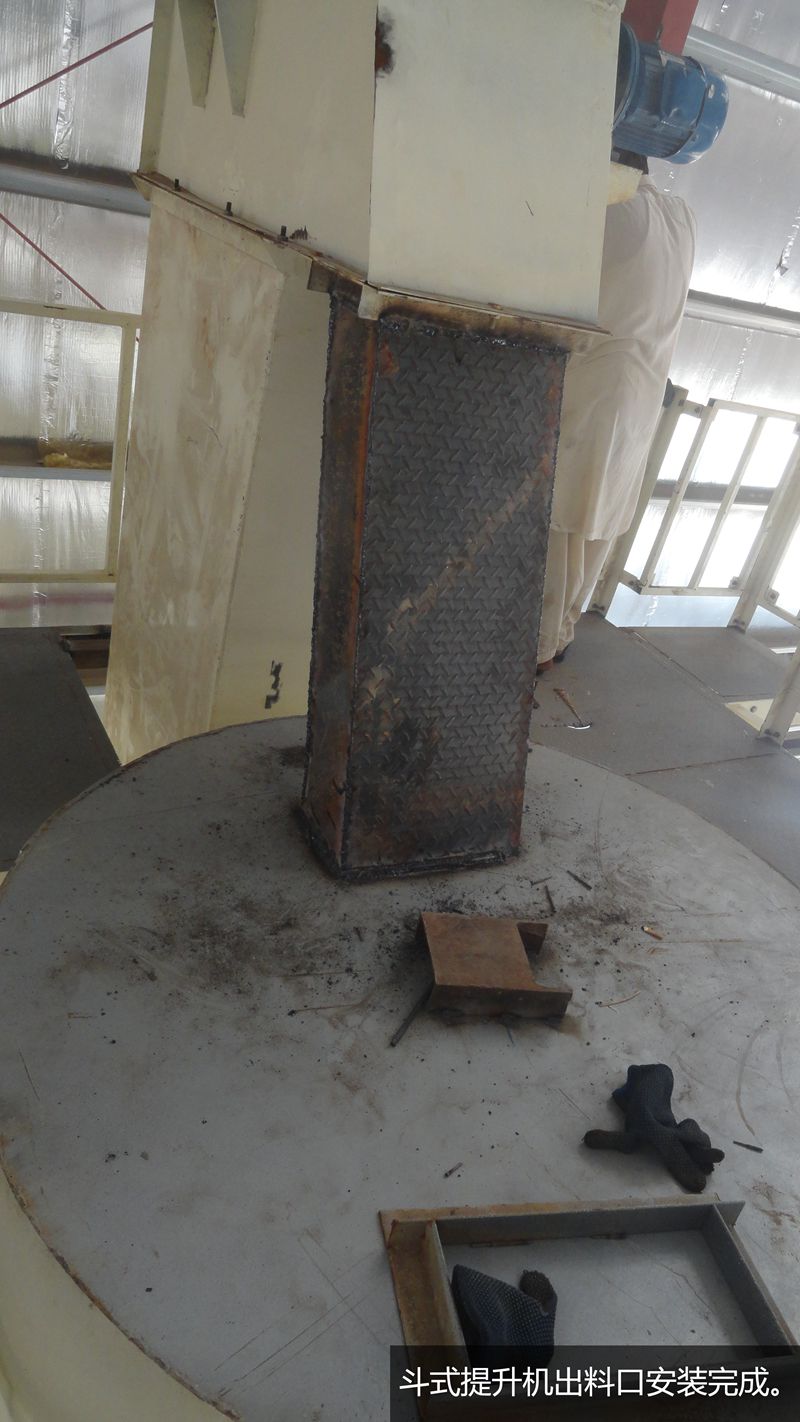

斗式提升機出料口安裝完成

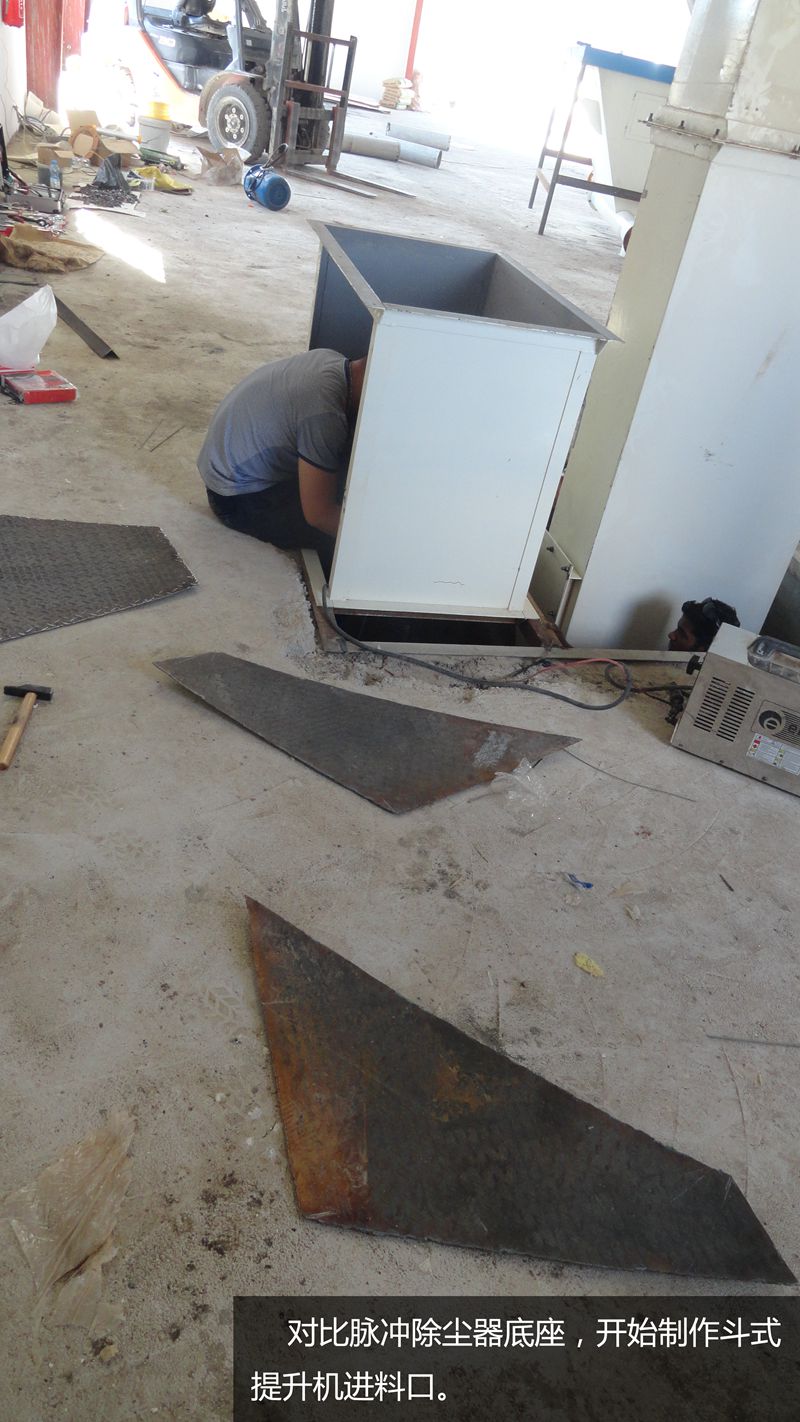

對比脈沖除塵器底座

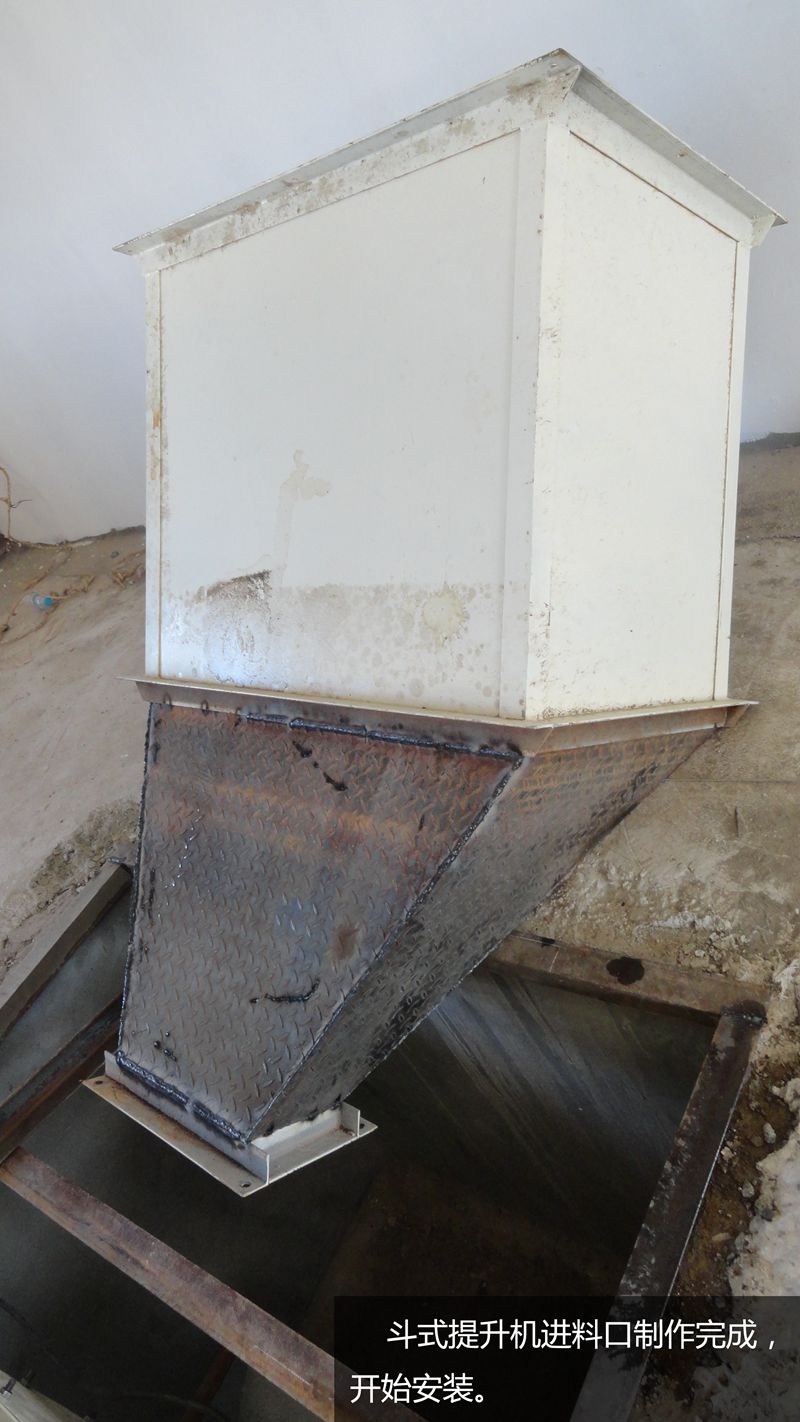

斗式提升機進料口制作完成

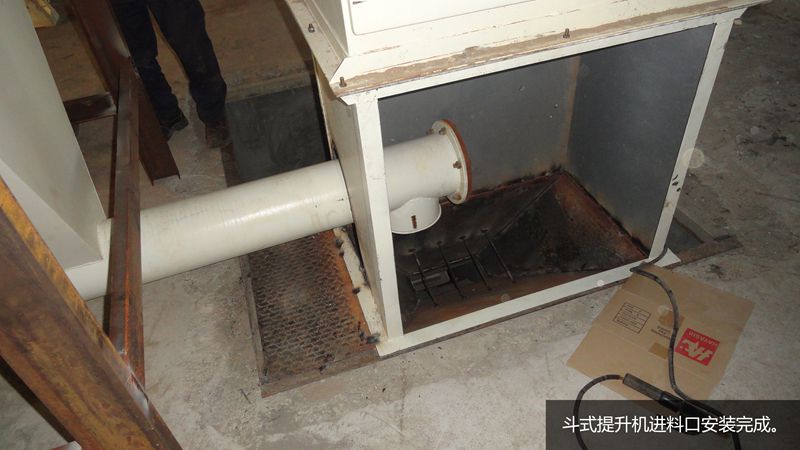

斗式提升機進料口安裝完成。

準備開始安裝原料儲存系統
,沙倉和水泥罐。

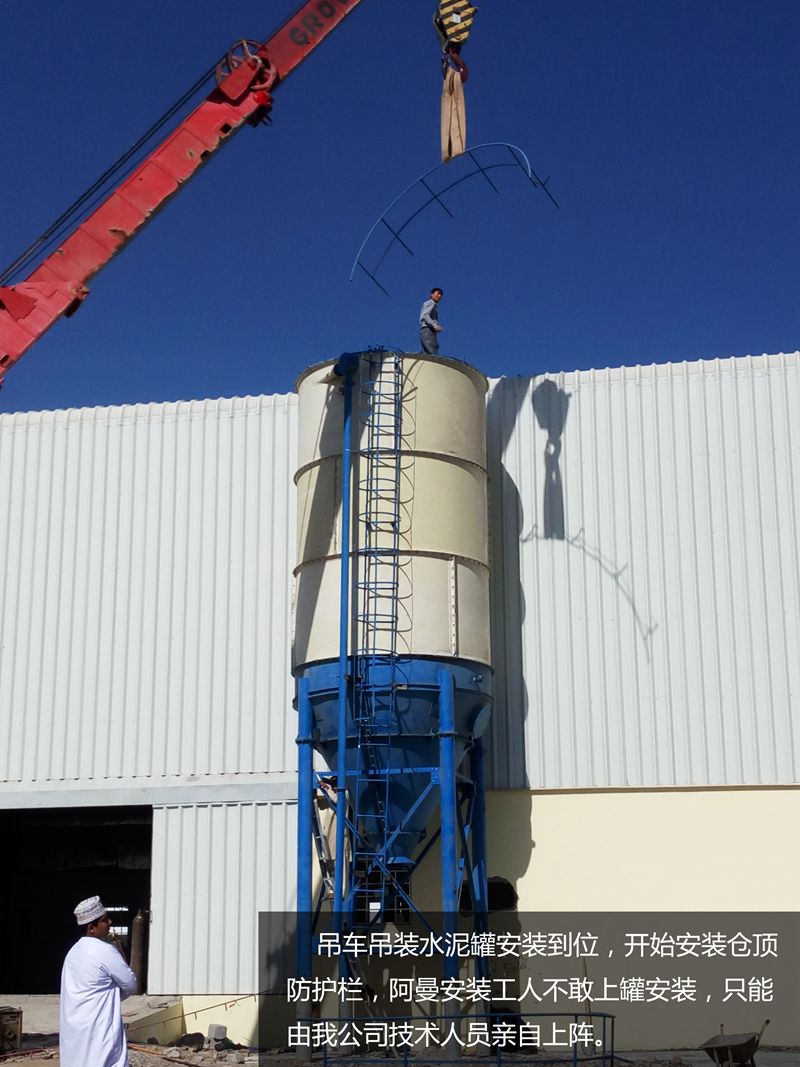

吊車吊裝水泥罐安裝到位,開始安裝倉頂防護欄
,阿曼安裝工人不敢上罐安裝,只能由我公司技術人員親自上陣。

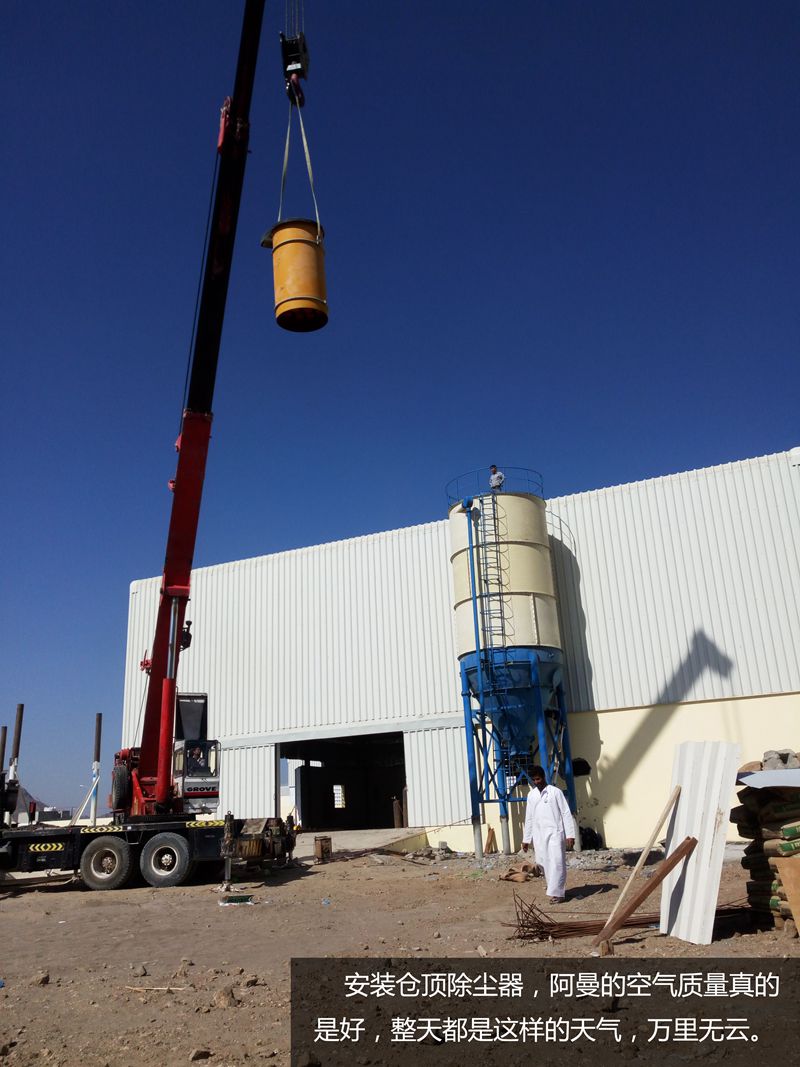

安裝倉頂除塵器
,阿曼的空氣質量真的是好,整天都是這樣的天氣,萬里無云。

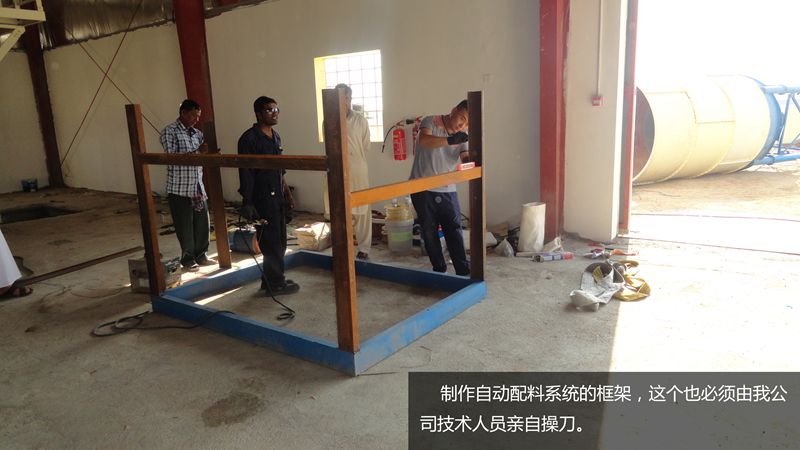

制作自動配料系統的框架
,這個也必須由我公司技術人員親自操刀。

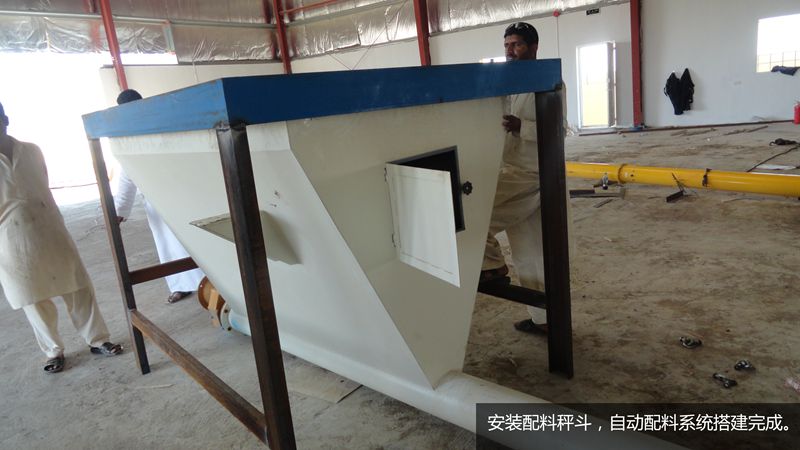

安裝配料秤斗

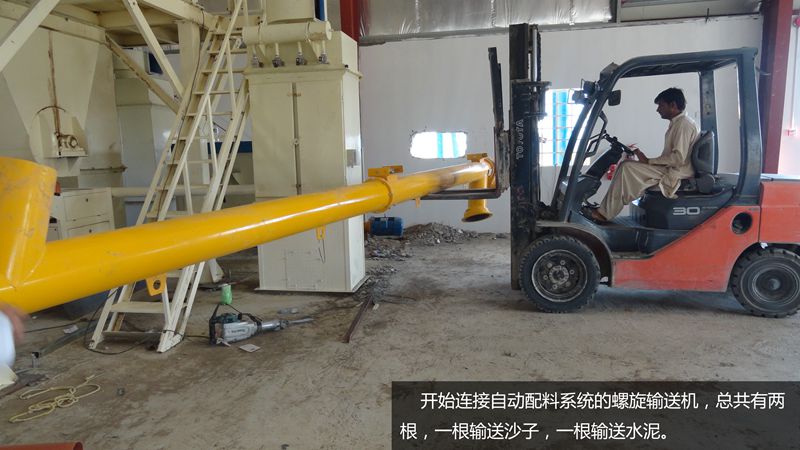

開始連接自動配料系統的螺旋輸送機,總共有兩根

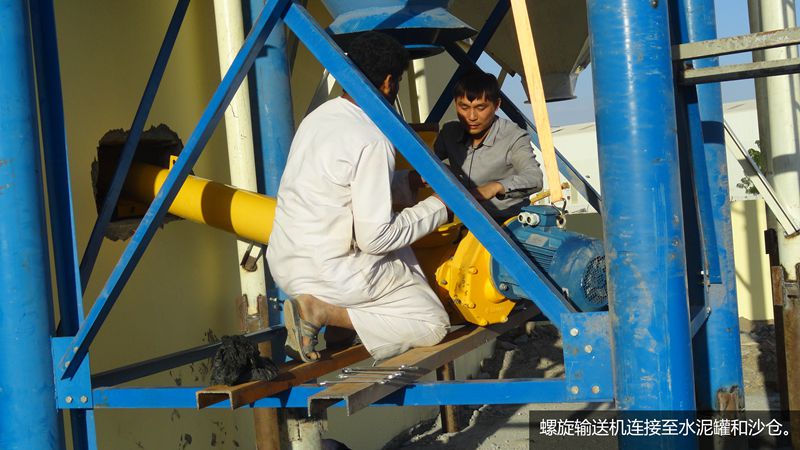

螺旋輸送機連接至水泥罐和沙倉

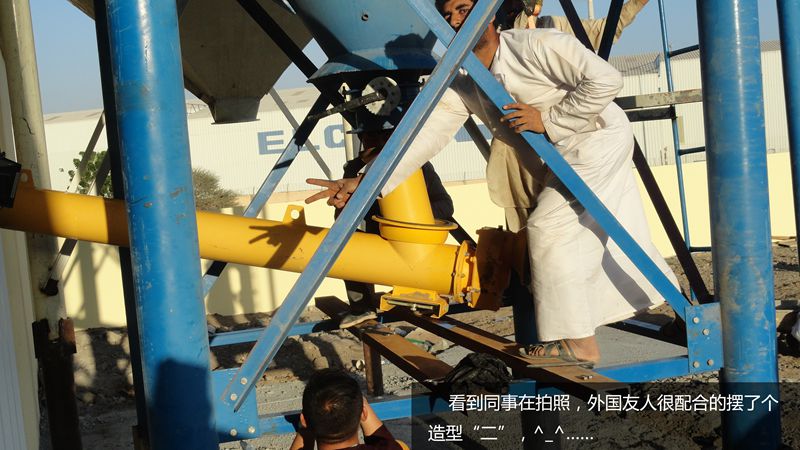

看到同事在拍照

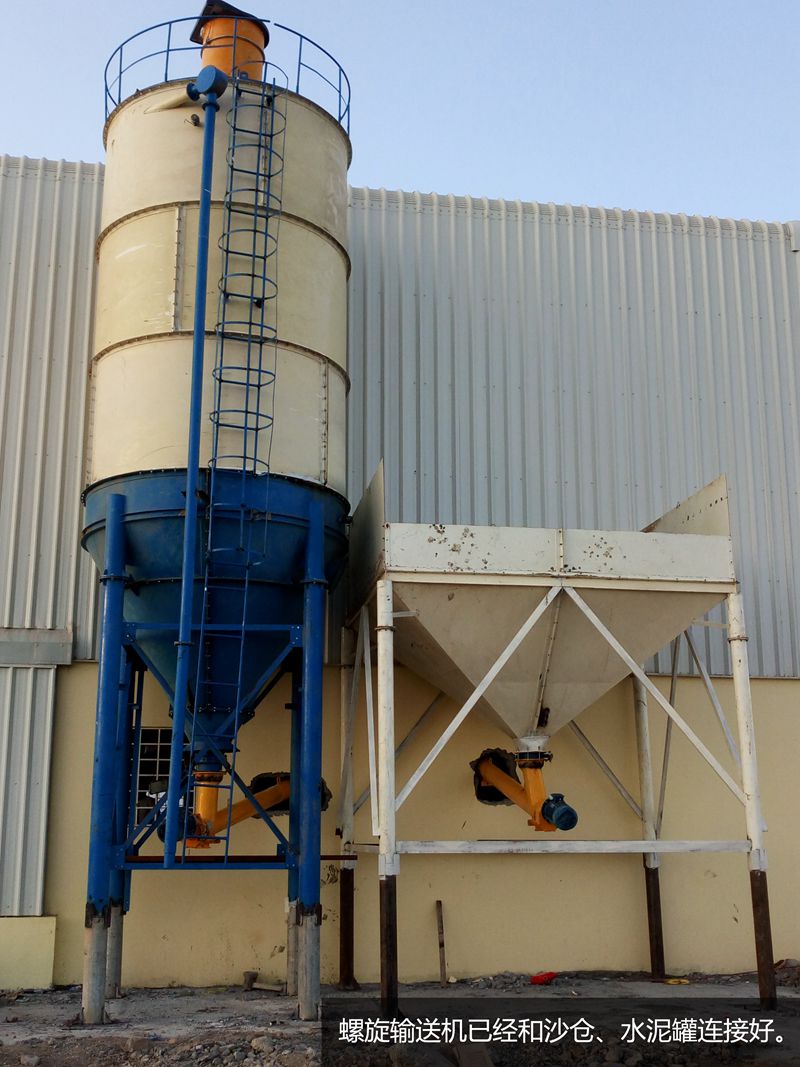

螺旋輸送機已經和沙倉

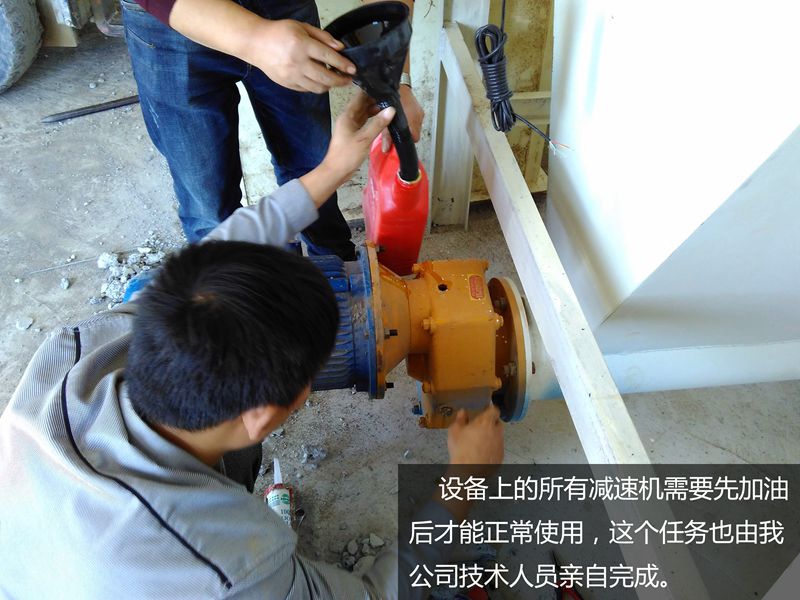

設備上的所有減速機需要先加油后才能正常使用,這個任務也由我公司技術人員親自完成

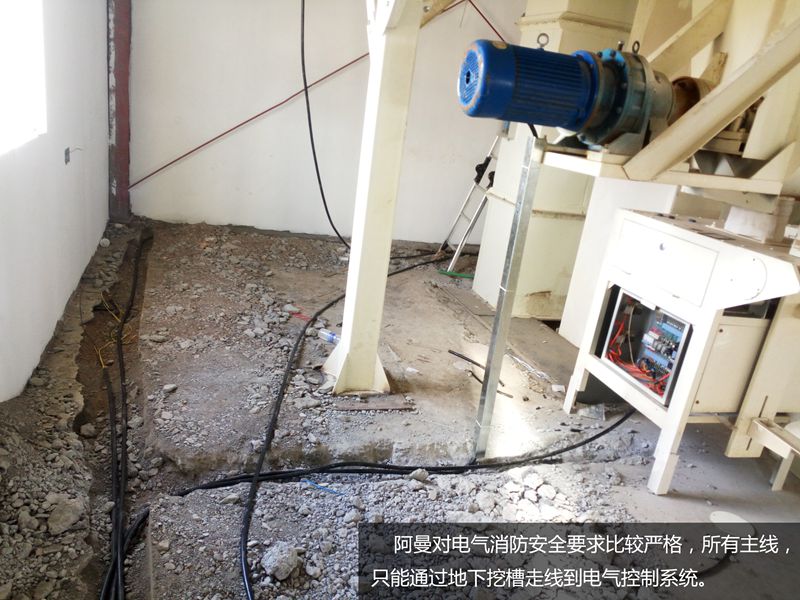

阿曼對電氣消防安全要求比較嚴格

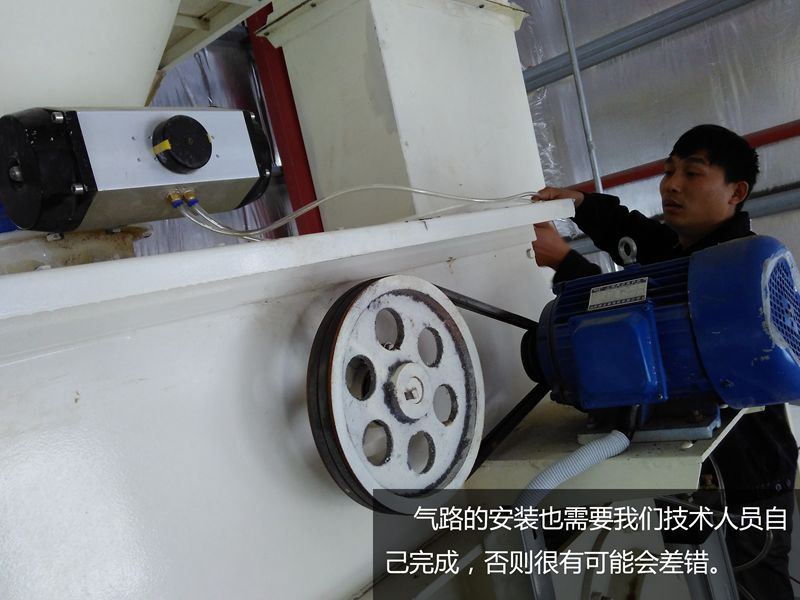

氣路的安裝也需要我們技術人員自己完成

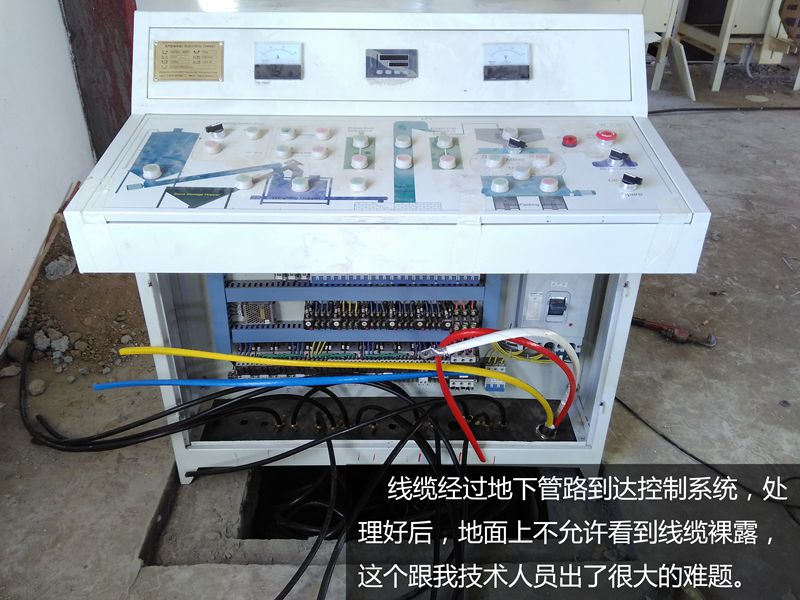

線纜經過地下管路到達控制系統

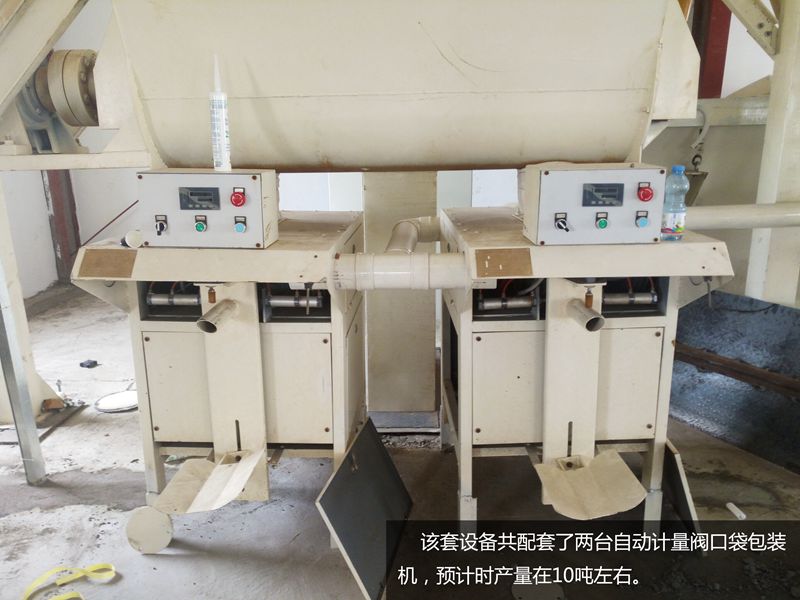

該套設備共配套了兩臺自動計量閥口袋包裝機

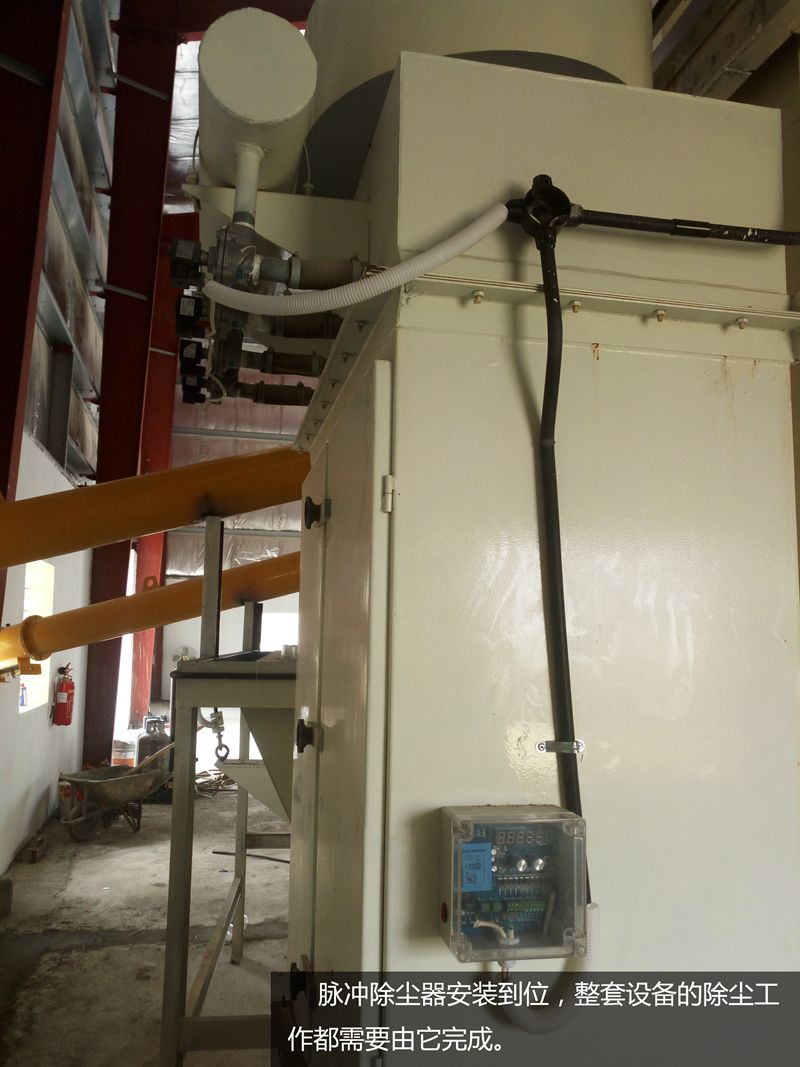

脈沖除塵器安裝到位,整套設備的除塵都需要由它完成
。

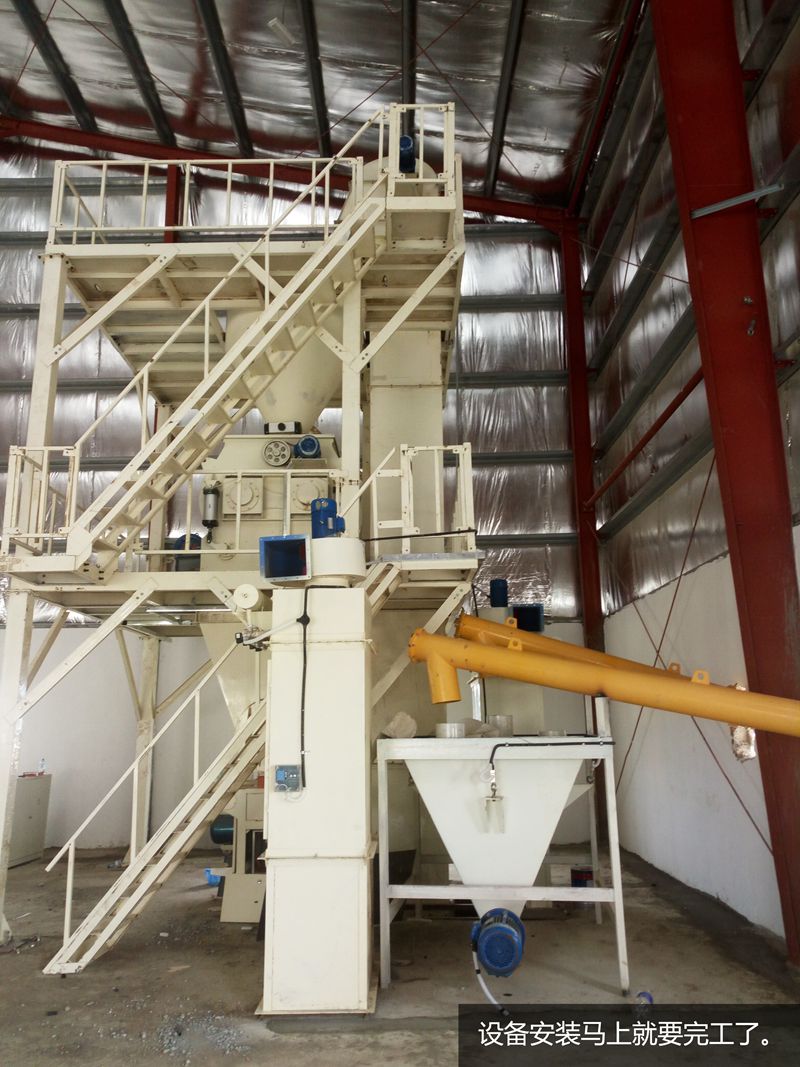

設備安裝馬上就要完工了
。

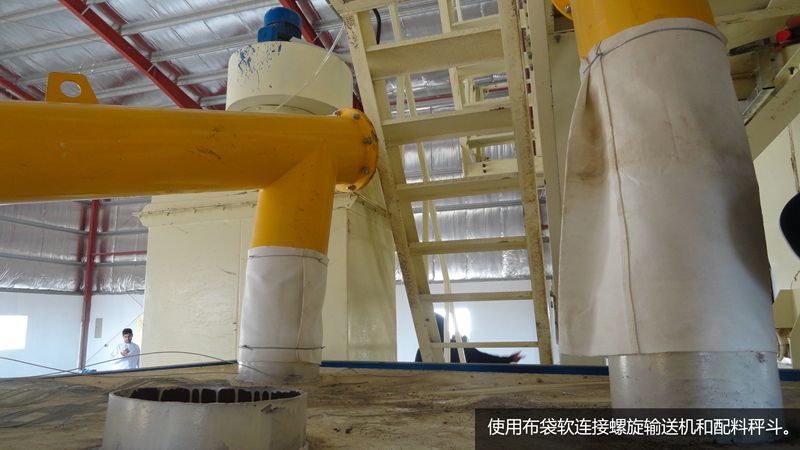

使用布袋軟連接螺旋輸送機和配料秤斗。

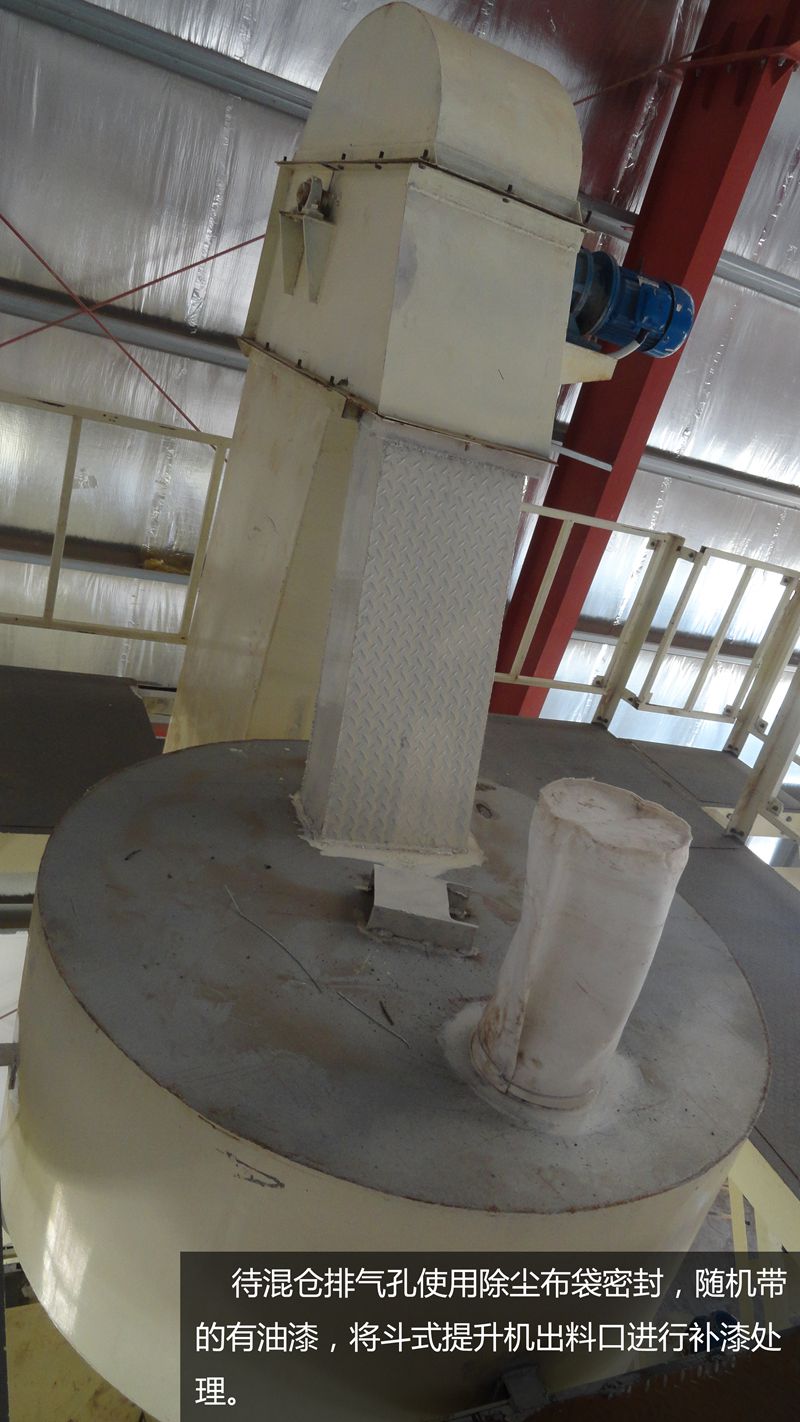

待混倉排氣孔使用除塵布袋密封
,隨機帶的有油漆,將斗式提升機出料口進行補漆處理。

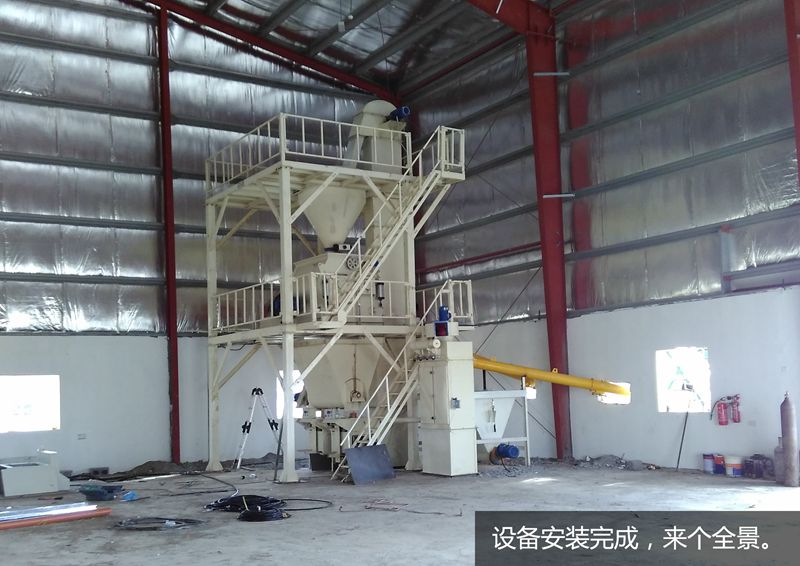

設備安裝完成
,來個全景。

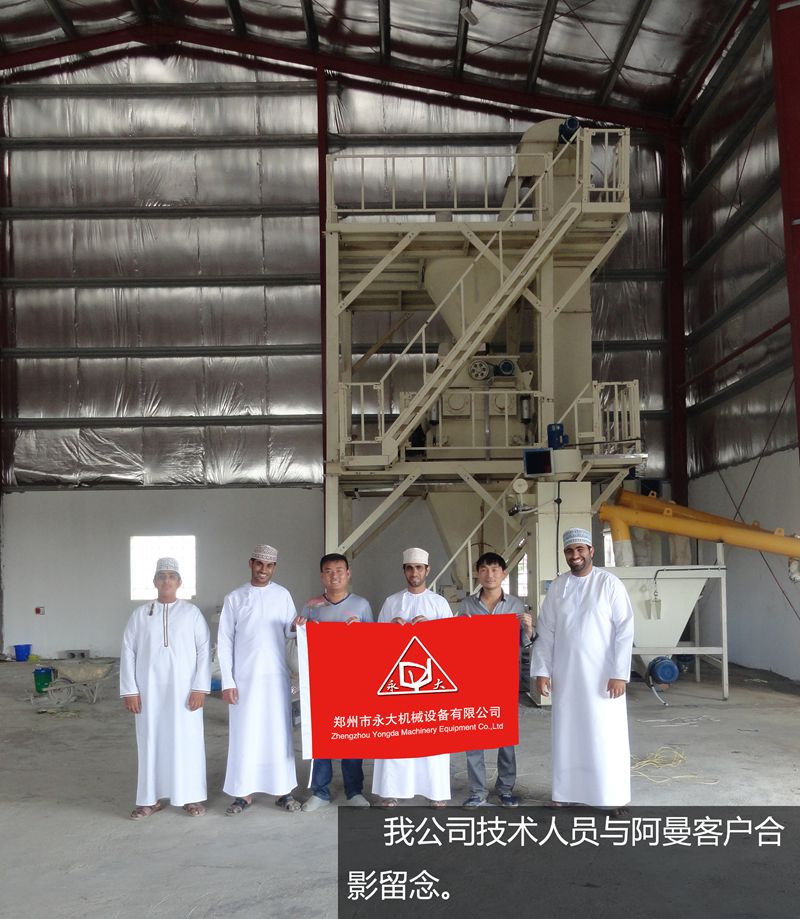

鄭州永大機械技術人員與阿曼客戶合影留念。
